在混凝土攪拌站所有設備安裝完畢,,與電控系統連線完成并經業主單位和供貨單位有關人員檢驗認可后,,由機械和電氣等有關人員共同進行調試,。試驗?zāi)康氖谴_認設備安裝是否成功,,與電控系統連線是否正確,,機電設備的性能及經濟技術指標是否符合合同要求,。
2.1所有機械設備應按有關說明書的要求進行檢查和潤滑,,減速機加注潤滑油,,必要時應用手轉動,,以確保安全,。
2.2確認全部電氣接線符合圖紙要求,接線正確,,接地良好,。確認供電電壓符合要求。
2.3確認系統供氣壓力是否大于0.6Mpa,,壓縮空氣是否干燥潔凈,,并打開儲氣罐排污閥放氣排污??諝夤苈芬?.7Mpa進行密封試壓,,檢查所有接頭是否滲漏并及時消除??諝夤苈吩噳汉?,吹凈管路,油霧器加注10號機油,。
2.4確認攪拌機,、螺旋機、膠帶機,、骨料合料斗,、骨料倉,、粉料倉、水箱,、外加劑箱內部等處清理干凈無雜物,。
3.1合上電源開關及操作臺電源按鈕,檢查供電電源是否正常,,檢查緊停按鈕是否有效可靠,,發出預警信號,準備空載調試,。
3.2逐項試驗各設備電動機的啟動和停止(用現場按鈕和操作臺按鈕分別啟動和停止),,檢查電動機轉動方向是否正確;特別是雙臥軸攪拌機,,要注意其兩臺電動機的轉向,,應分別啟動,確認其電動機轉向正確后方可合并啟動,??蛰d運行15分鐘,檢查運轉情況和軸承的發熱程度,。
3.3逐項用電磁氣閥手動按鈕和操作臺按鈕試驗氣動執行件(包括弧門、蝶閥,、球閥等)的動作是否正確,。動作應無卡阻、爬行現象,。調整氣動元件組油霧器的滴油量,,保證氣動元件動作順暢。
3.4檢查和調整各行程開關,、接近開關動作的正確性,。

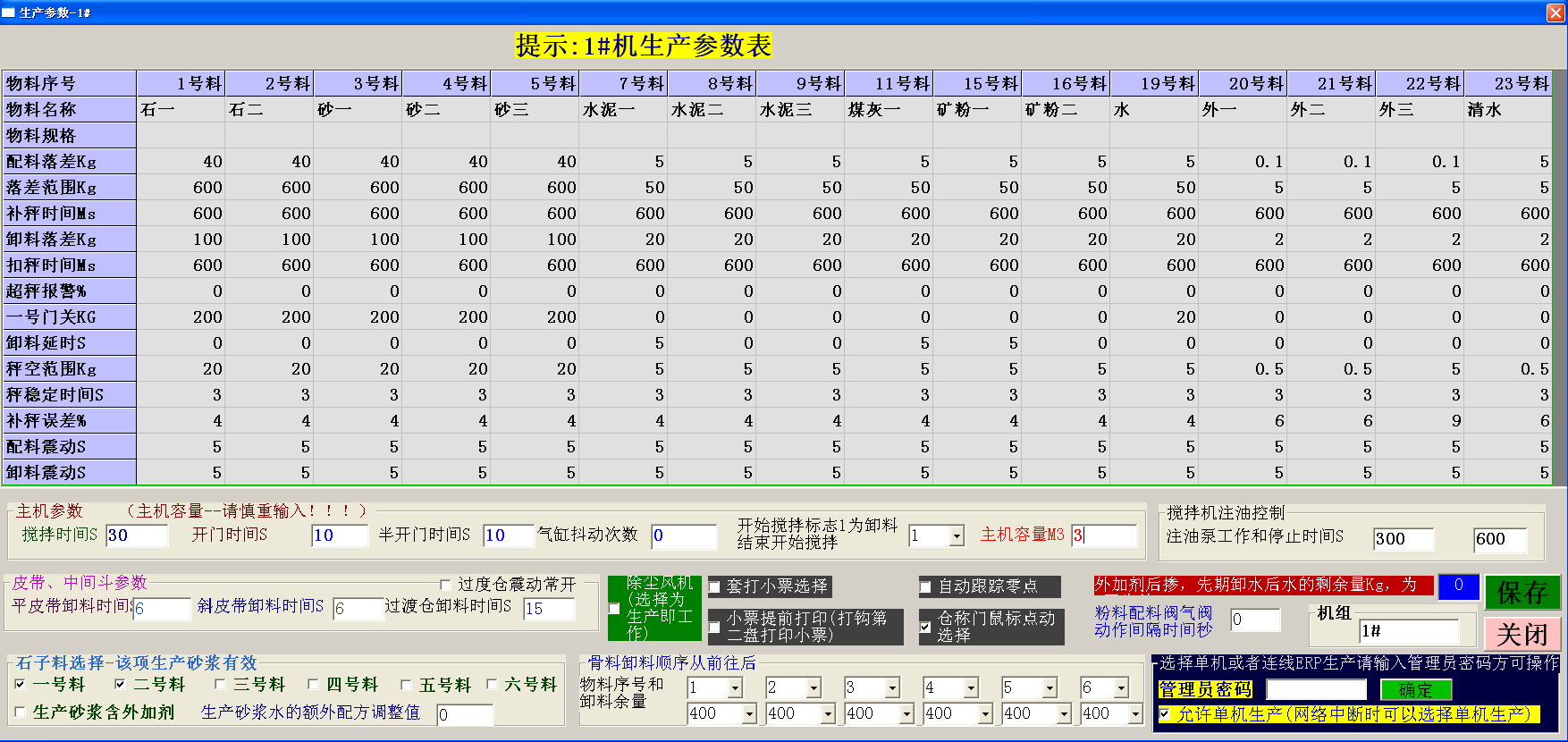

3.5調整九臺秤斗的水平,并保證弧門關閉嚴密,,氣缸上接近開關接通,。注意調整外加劑稱斗的水平,保證傳感器的垂直度,。靜態校秤:將微機設定在校秤狀態,,用砝碼逐臺校秤并作記錄,計算靜態精度,。靜態精度為±0.1%,,不超過±0.2%。
3.6攪拌機空運轉試驗:確認雙臥軸攪拌機內無雜異物后,,先啟動濃油泵為攪拌機軸承注油,,再啟動攪拌機電動機運轉30分鐘,確認運轉正常,葉片與攪拌筒壁間隙調整為<3mm,。(詳見攪拌機使用說明書)
3.7檢查確認螺旋輸送機內無雜異物后,,逐條啟動螺旋輸送機,運轉15分鐘無異常,。
3.8啟動膠帶機,,給料機啟動運轉時,膠帶不得跑偏,,如有跑偏可調節尾部張緊螺栓和調心托輥,。運轉15分鐘無異常。
3.9空載聯動試驗:微機手動和自動進行攪拌站系統空載聯動試驗,,檢驗設備啟動順序是否正確,、各設備和機構動作是否正常。調整完畢,,所有機械應進行8小時空載聯動跑合試驗,。
